お知らせ
放射線総合センター排水管更新工事について
当施設の排水管更新工事においてご迷惑をおかけしております。9月の工事日程のご案内です。
大変ご迷惑をおかけしますが、ご理解とご協力のほどよろしくお願いいたします。
お問い合わせは、放射線総合センター管理室までお願いいたします。
- 工事期間:
- 令和7年7月1日~11月30日(終了予定)
- 作業時間:
- 8:45~17:30(土日、祝日も工事が入る日があります。)

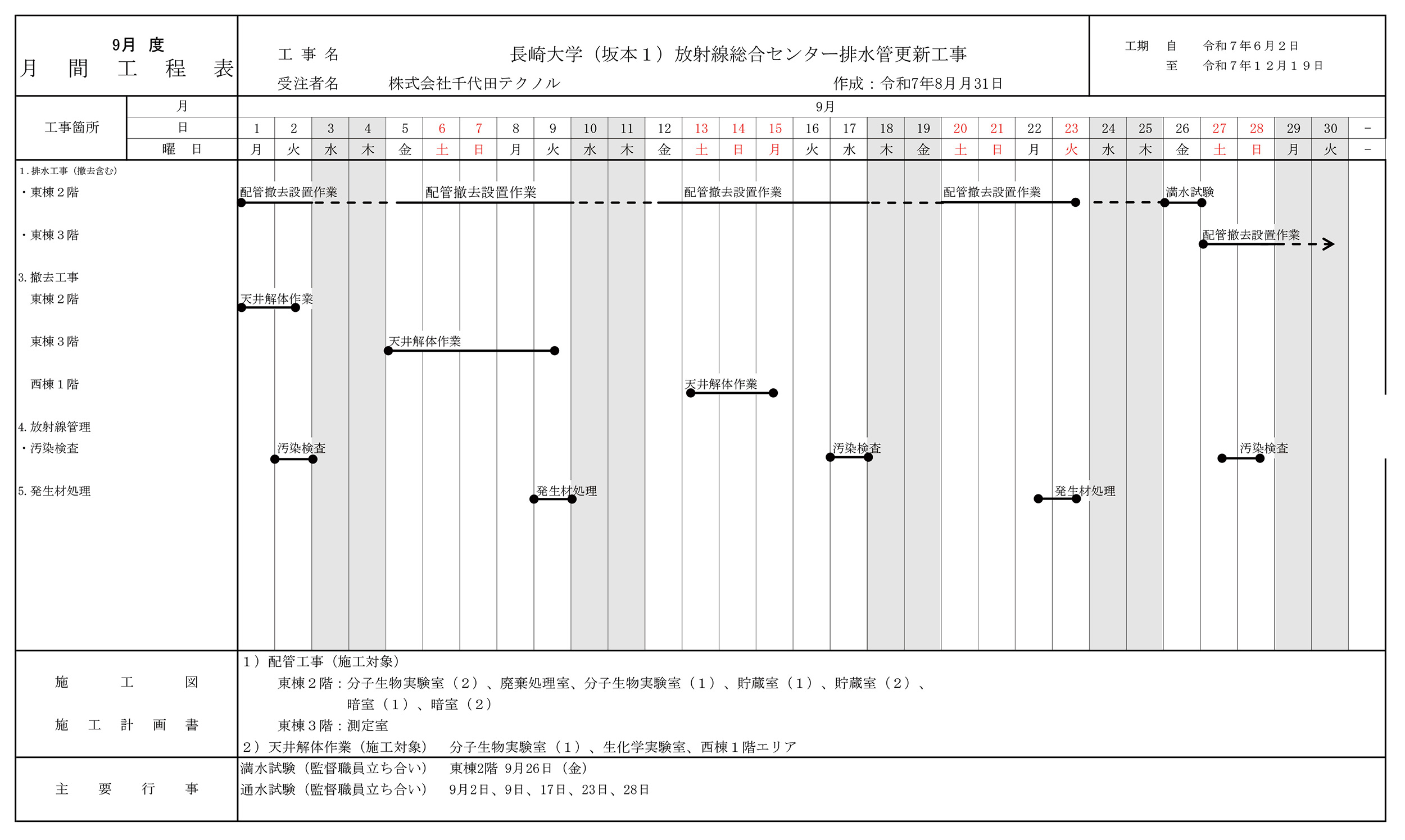

※画像をクリックするとPDFでご確認いただけます。
問合わせ先
放射線総合センター 管理室
TEL:819-7150(受付)
MAIL:nuric★ml.nagasaki-u.ac.jp
(★を@に変更してください)
